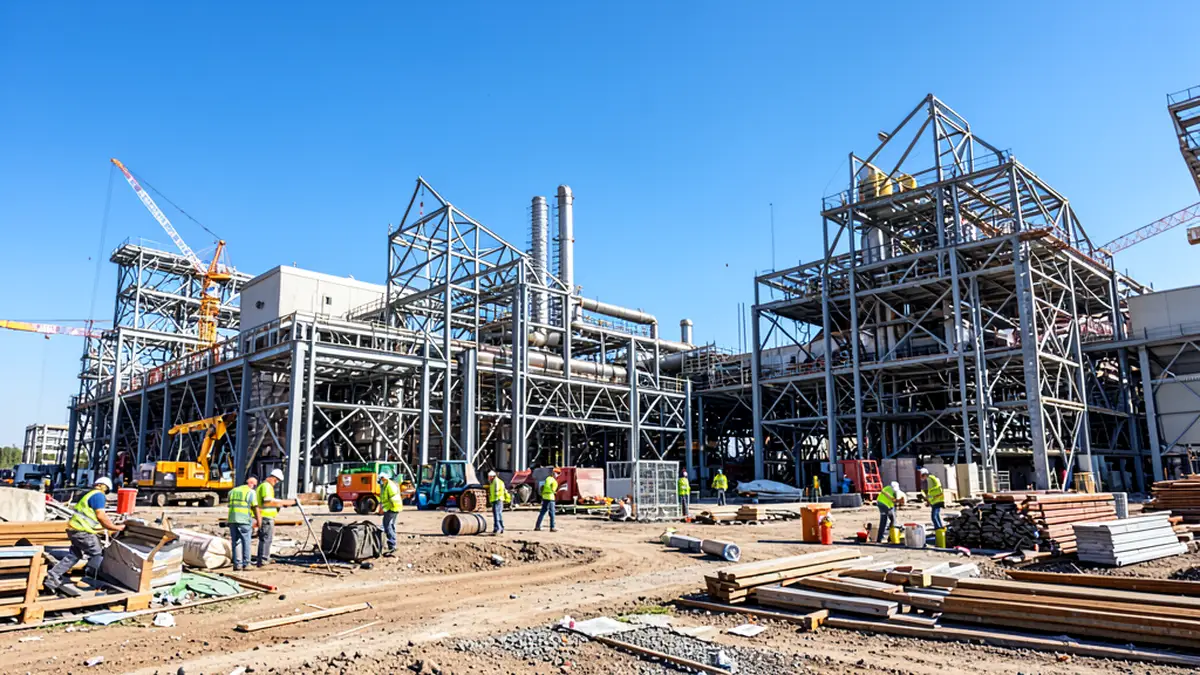

Председатель правительства Республики Коми Дмитрий Братыненко 30 марта 2026 года в ходе рабочей поездки посетил строительство газовой котельной в Инте, возводимой ПАО «Т Плюс». Общая степень готовности объекта достигла 45%, что свидетельствует о стабильном ходе работ.
- Посещение площадки строительства председателем правительства Коми
- Готовность котельной — 45%, монтаж оборудования выполнен на 99%
- Завершается монтаж водоподготовительной установки, объекты проводят санитарные испытания
- Установлено четыре водогрейных котла, продолжается монтаж трубопроводов и дымовой трубы
- Проект способен обеспечить 160 Гкал/час и улучшить экологическую ситуацию в Инте
Текущий этап строительства и технические детали
По словам главного инженера филиала «Коми» ПАО «Т Плюс» Антона Казакова, на объекте ежедневно трудятся около 70 специалистов подрядных организаций. Большая часть оборудования уже доставлена на площадку, монтаж фундаментов выполнен почти полностью — 95%. Строительство здания водоподготовительной установки близко к завершению — туда уже подают тепло, проходят работы по обшивке корпуса сэндвич-панелями, идет установка очистного оборудования.
В ближайшее время планируются гидравлические испытания баков для коагулированной, декарбонизированной и осветленной воды, что обеспечит соответствие горячей воды санитарным нормам.
Значение проекта для Инты и экологии региона
Главный корпус котельной уже оборудован четырьмя водогрейными котлами. Трубопроводы сетевой воды смонтированы и интегрированы с существующей магистралью, ведутся работы по возведению дымовой трубы и резервуара для дизельного топлива.
Этот проект представляет собой важный этап модернизации энергетической инфраструктуры Инты. Газовая котельная мощностью 160 Гкал/час заменит устаревшую угольную ТЭЦ, что позволит повысить надежность теплоснабжения и снизить вредное воздействие на окружающую среду.
- 30 марта 2026 — визит Дмитрия Братыненко на строительную площадку
- Начало монтажа водоподготовительной установки
- Установка водогрейных котлов и прокладка трубопроводов
- План гидравлических испытаний в апреле 2026 года
- Завершение строительства и запуск газовой котельной
